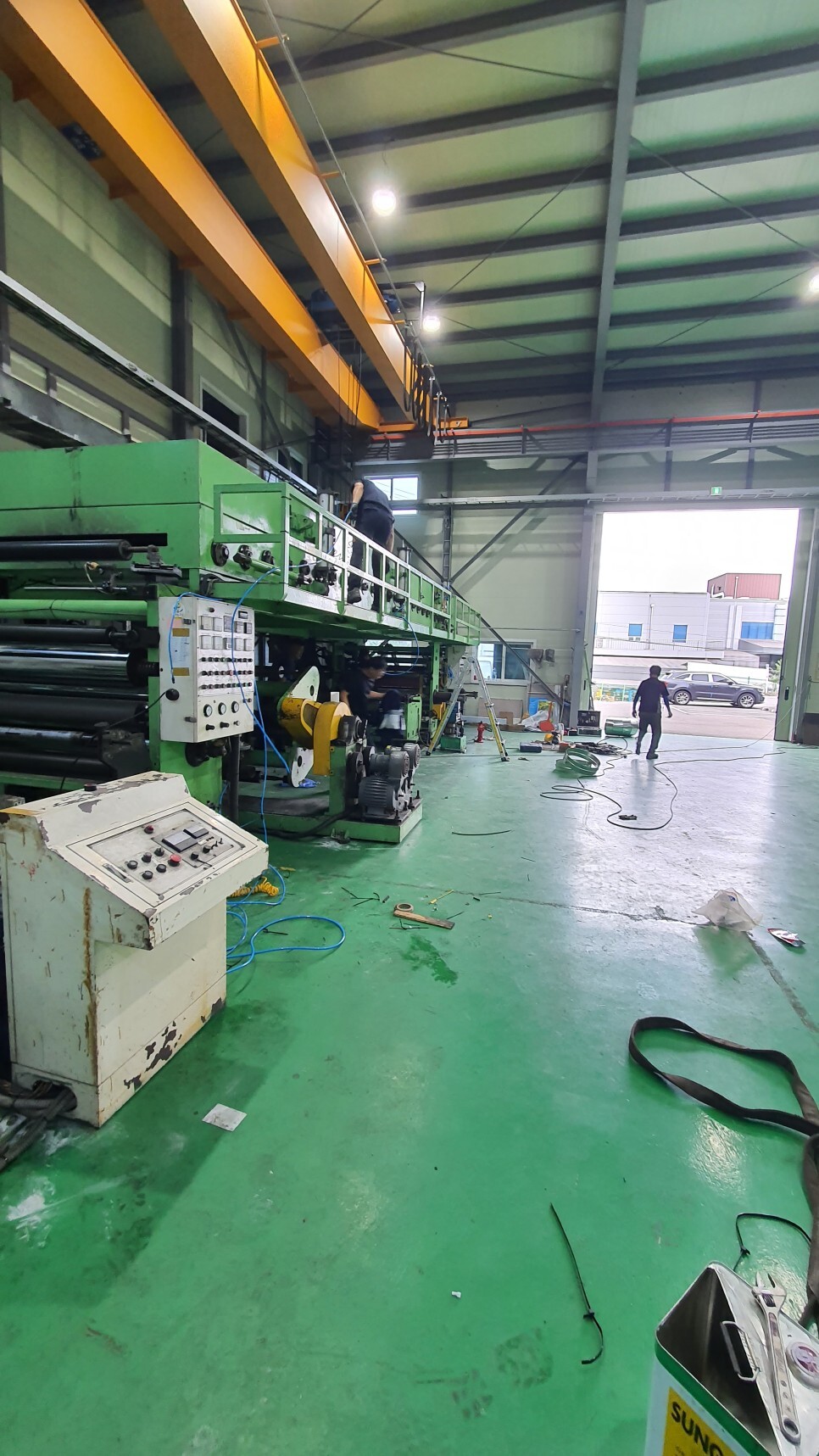

대형 챔버 라미네이터 설비
챔버길이는 대략 15M입니다.
이전 설치 도비작업을 소개합니다.
길이가 길다 보니 무게중심 잡기도 힘들고, 챔버와
연결된 기계설비와 덕트 및 유틸리티 간 분해 및
해체작업만 이틀 소요 이틀간 조립 완료하는 일정으로
도비업체 업무를 수행했네요.
첫째 날 대형 챔버형 라미네이터 이전
약 15M 길이에 폭은 3.5M 무게는 8톤 되는
중량물을 이전 설치하는 작업은 많은
경험과 안전이 중요한 요소입니다.
챔버를 완전 분해 후 다시 재조립하는 방법도
있지만, 이럴 경우 공사기간이 2배는 길어지고
비용 또한 2배 이상 발생하기에 되도록
당사에서는 기존에 설치된 설비의
동력 장치 연결 부위와 유압 라인 기타
전기배선과 에어 라인을 분리 작업을
진행하고 있습니다.
안전펜스도 분리 없이 동시에
운반키로 하였습니다.
이런 경험 또한 기계의 특성과 운송 간
문제점을 사전에 파악하고
또한 업체의 현장 여건을 확인해서
진행해야 됩니다.
3년 전 이전 설치했던 업체 인터라
주변 상황을 알고 있고
신규 공장이 확장 이전이다 보니
추가적인 검토는 필요 없이 예전의
도비 이전 설치 방법으로 진행하였습니다.
오전에 라미네이터 챔버에 연결된
모든 유틸리티 라인 제거 및 덕트 분리 완료
챔버 무게가 8톤이라 7톤 지게차와
웨이트 일명 오무리를 연결 후
작업을 진행함.이러면 10톤 지게차 됩니다.
길이가 15m이다 보니 무게중심 잡기도
힘들고 분리는 큰 문제 없이 빠르게
가능하지만 설치의 경우는 보다 정밀한
거리 측정과 안전을 고려한 작업이
필요합니다.
둘째 날 대형 챔버형 라미네이터 이전
출입구가 협소하다 보니 챔버를 분리 후
공장 바닥에 도비 캐스터에 올리고
호이스트를 이용하여
지게차와 수신호를 통하여 출입구에서
빼내는 작업을 진행합니다.
입구나 좁다 보니 많은 시간이 소요되네요.

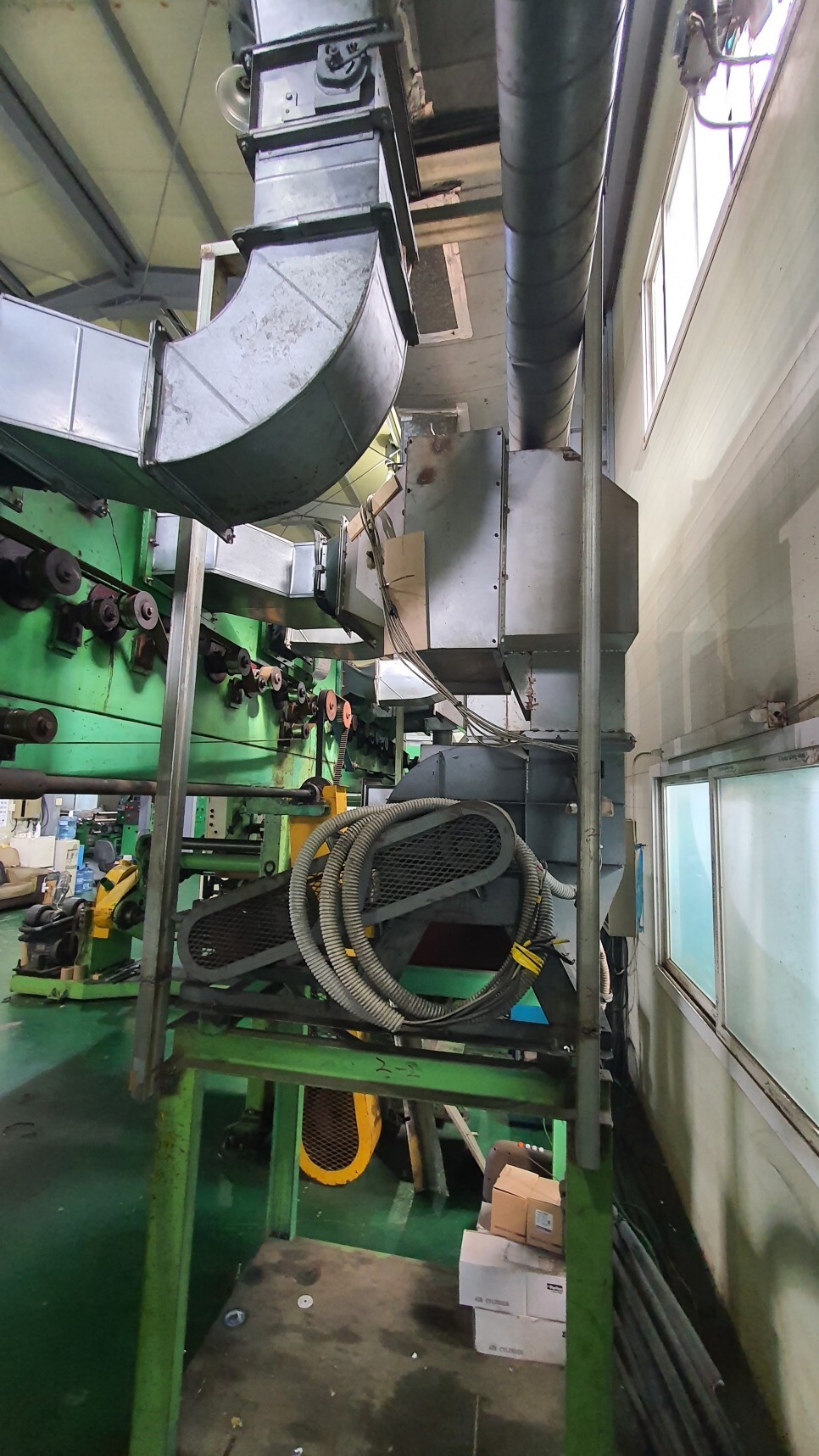

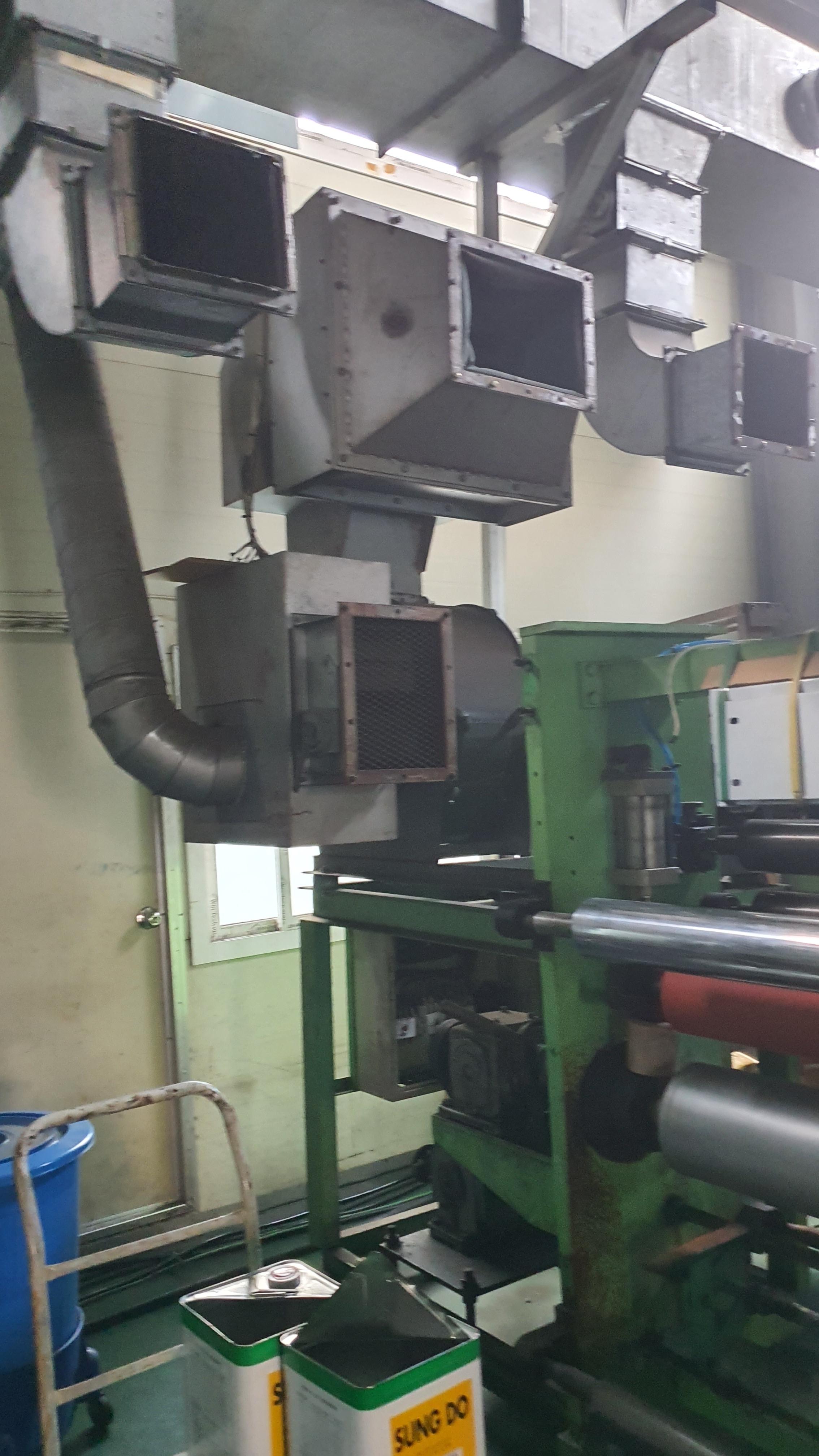

나머지 덕트용 송풍기 구조물을
제거하고 상단의 가로 덕트도
분리 작업을 진행함.
덕트 송풍기 구조물이 높이가 4M가
넘다 보니 운송에 문제가 발생하여
모든 덕트 지지대는 절단하여 분리 후
상차작업을 진행함.
트럭 3대 물량 이동 후 기술팀 일부가 먼저
신규 공장으로 이동하여 하차 작업 및
신규 공장의 기계 위치에 마킹 작업을
진행하고 덕트 위치를 파악한
선작업을 진행함.
셋째 날 대형 챔버형 라미네이터 설치
덕트용 송풍기를 제일 먼저 안착 후 와인더 기계와
롤러 및 본딩 기계를마킹 한 위치에 세팅 작업을 진행함.
동시에 덕트용 송풍기 위치에 전기와 덕트 팀도
동시에 작업을 진행합니다.
챔버 안착을 위하여 지게차 지게 발 위치를
다시 한번 확인 후 라미네이터 챔버를
조립 작업을 진행합니다.
워낙 오래된 설비이며 몇 번의 운송과정을
거치다 보니 체임버 블록과 바닥 프레임 간
이격이 발생하여 설비 지지대와
조립 홀이 많이 어긋나다 보니 조립
설치하는데 많은 시간이 소요되네요.
도비 업체에서 일을 하다 보면 모든 설비나
기계가 한 번에 맞아떨어지는 경우는
거의 없다고 보시면 됩니다. 더구나 노후된
설비의 경우 감가상각비도 마무리된 폐기처분
직적의 설비도 많이 있습니다. 신규 설비도
조립과정이 수월하지는 않습니다. 기계기초와
또 여러여 건으로 인하여 약간의 현장 설치 도면
수정 시 최종적인 기계설치를 하는 저희
도비 업체는 많은 애로사항이 발생합니다.
드디어 어렵사리 라미네이터 챔버를
기계 안착부와 연결을 완료함.
전기팀은 배전반부터 기계 안착 부위에
전기 배선 연결과 각동 컨트롤 박스를
연결 작업을 진행합니다.
덕트 팀은 챔버와 연결된 모든 가스켓과
덕트 연결 작업과 가공 진행함.
스카이 차량으로 외부 집진기
덕트 작업도 진행합니다.
넷째 날 대형 챔버형 라미네이터 설치
라미네이터 챔버와 분리된 설비들의 위치를
작업하고 모든 설비의 레벨링 작업을
진행합니다.
라미네이터 전체 라인의 언라이먼트를 별도로
진행하여 향후 제품의 롤링 편차를
없도록 작업을 진행합니다.
모든 설비의 유틸리티 라인과 동력 전달용
체인과 변속 기어 벨트를 연결하여
최종 레벨링 테스트를 진행합니다.
모든 설비에 앙카 고정 작업을 진행합니다
앙카 볼트도 100여 개는 들어가네요.
기계팀 작업 완료합니다.
모든 전기팀, 덕트 팀, 기계팀장님과 최종
설치작업 상태를 점검하고
시운전을 진행합니다.
15M 대형 챔버형 라미네이터 설비 이전 설치를
완료하였습니다.
전문도비업체 케이디플랜텍 이전설치완료건입니다.
https://blog.naver.com/kddobi/222484401826
공장 이사&기계설치할 때 도비업체 선택 방법
오늘은 공장 이사 & 기계설치, 해체, 철거 시 전문 도비업체 선택 방법을 소개하려고 합니다. 무더운 ...
blog.naver.com
[케이디플랜텍 - 홈]
산업기계 이전 설치 전문 도비 업체
kddobi.modoo.at
'도비업체자료' 카테고리의 다른 글
반도체 설비 이전 및 포장 후기입니다. (0) | 2022.02.09 |
---|---|
중량물 이전 기계설치 도비업체 "열교환기 세척 및 설치 후기" (0) | 2021.12.16 |
중량물 이전 설치 도비업체 " 집진기 " (0) | 2021.10.02 |
중량물 이전 설치 도비업체 "사출성형기 " (1) | 2021.09.29 |
대형 중량물 운송수단 종류 리뷰 (0) | 2021.09.28 |
